관광개발


태안관광레저기업도시 조성

사업개요

시행자, 법인설립일, 업종, 사업부지, 사업기간, 사업비 순으로 정보제공
시행자
  • 현대도시개발㈜
    ※ 자본금 : 3,795억원, 현대건설 100% 지분
법인 설립일
  • 2007년 8월 6일 (분사일 2008년 1월 1일)
업종
  • 태안 관광레저형 기업도시 개발사업 전담기업 (기업도시개발특별법)
사업부지
  • 충남 태안군 천수만 B지구 일원
  • 면적 : 1,547만m2 (468만 평)
사업기간
  • 2007년 ~ 2020년
사업비
  • 9조 8,836억원 (외부사업자 포함)
    • 직접 투자 2조 1,153억원
      - 부지 조성 1조 2,084억원
      - 시설 투자 9,069억원
태안관광레저기업도시 관련 이미지

마스터 플랜

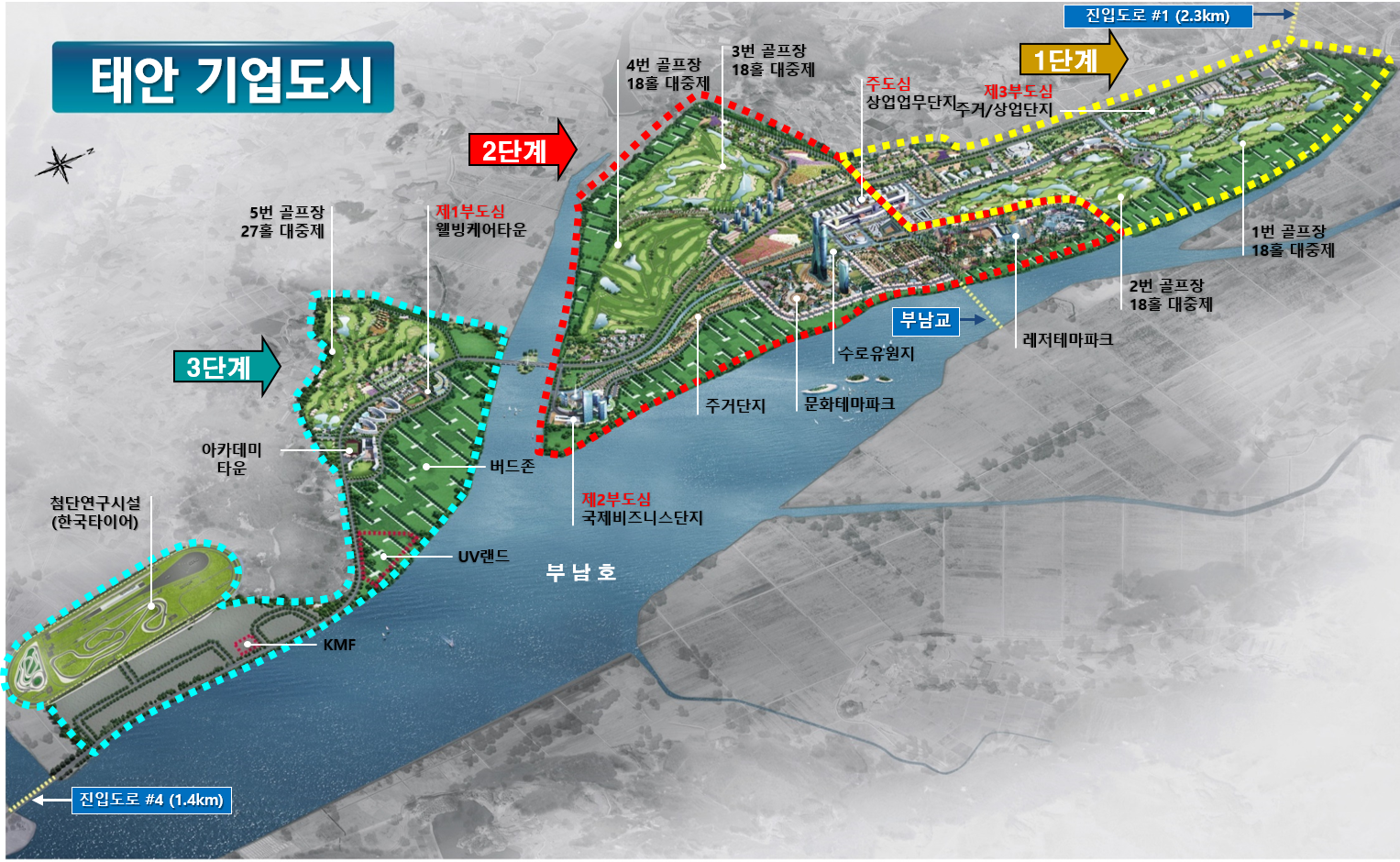

태안관광레저기업도시 조감도 + 설명
위치, 면적, 사업비, 사업기간, 사업자 순으로 정보제공
위치 충청남도 태안군 남면 천수만 B지구 일원
면적 15,463,982㎡ (468만평)
사업비 9조 8,836억원 (외부사업자 포함)
사업기간 2007년 ~ 2020년
사업자 현대도시개발㈜

추진경과

년도별 추진경과 정보제공
2005. 08. 25 시범사업 선정
2006.12. 27 개발구역 지정 및 개발계획 승인
2007. 09. 18 실시계획 승인
2007. 10. 24 기공식
2008. 01.29 준설 및 부지조성 공사 착공
2009. 04월 홍보관 개관
2012. 01월 진입도로 준공 (연장 2.3㎞, 4차선)
2014. 06월 골프장 #1, 2 그랜드 오픈 (142만㎡, 대중제 36홀)
2015. 10월 골프장 #3 시범라운딩 (대중제 18홀) 및 골프텔 착공
2016. 04월 한국타이어 첨단연구시설 유치 및 MOU 체결 (4/8)
2016. 04월 테마주택단지 (14, 16블록) 사업협약 체결 (4/19)
2016. 09월 골프장 #3, 4 그랜드 오픈 (159만㎡, 대중제 36홀)
2016. 12월 첨단연구시설 등 조성을 위한 개발계획 승인 (12/20)
2017. 02월 골프텔 조성 및 운영 (1.2만㎡, 63실)
2017. 03월 첨단연구시설 등 조성을 위한 실시계획 신청 (3/31)
2017. 12월 관광레저형 기업도시 개발계획 변경 승인(문체부)
2018. 3월 한국타이어 첨단연구시설(주행시험센터) 부지 착공
2018. 7월말 기준 부지조성 공사 진행 중 (공정률 45%)

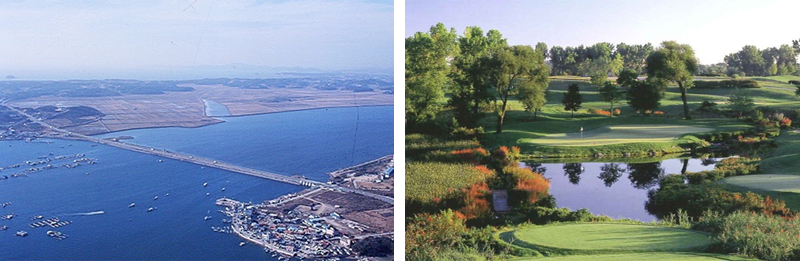

관련 사진 3장

추진경위

태안기업도시는 2005년 8월 25일 시범사업으로 선정되어, 2006년 12월 19일 기업도시위원회 심의를 거쳐 동년 12월 27일 개발구역을 지정하고 개발계획이 승인되었습니다.

2008년 1월 준설 및 부지조성 공사를 착공하였고, 2009년 4월 홍보관을 개관하였습니다.

2014년 6월부터 2016년 9월까지 골프장 #1,2,3,4 그랜드 오픈하였습니다.

2016년 4월 한국타이어 첨단연구시설 유치 MOU체결 후, 2018년 3월 한국타이어 첨단연구시설(주행시험센터) 부지조성사업을 착공하여 추진 중에 있습니다.

담당부서 : 관광진흥과
문의전화 : 0416353888
